高效执行 做成必优 山东公司泉城驿站项目5#楼24天主体结构封顶

发布日期:2022-02-17
【字体:

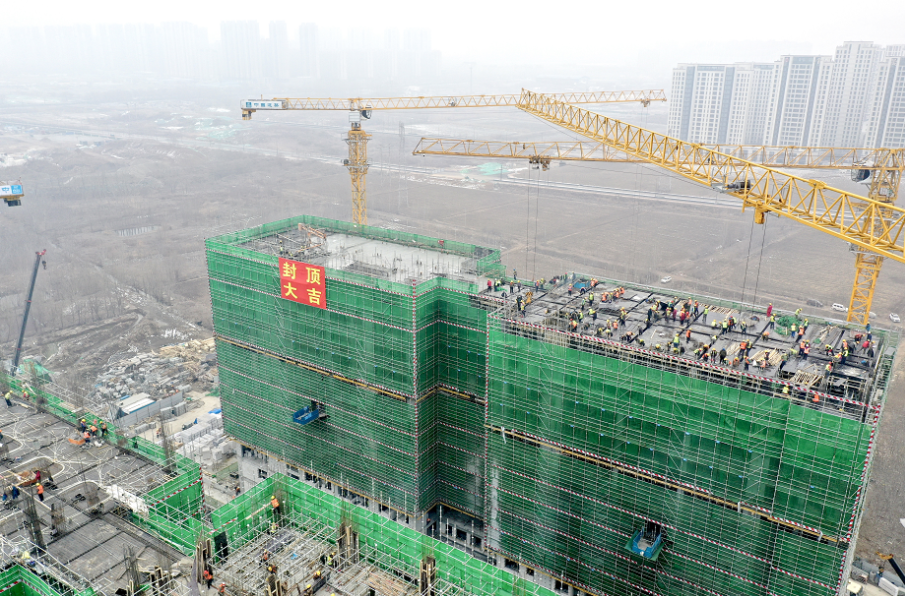

  1月25日,随着最后一方混凝土浇筑完成,山东公司泉城驿站项目5#楼主体混凝土结构施工完毕,主体结构顺利封顶。

  起步既冲刺  10天冲出±0

  项目团队2021年12月3日进场施工,起步既冲刺,经过项目全体人员的精心策划、日夜奋战,2天完成39口降水井施工,12月11日桩基正式开始施工,7天完成1329棵预制管桩施工,5天完成5万余方土方外运,10天完成1.5万立方米地下室混凝土浇筑,冲出±0。期间正值雨雪天气,项目管理人员群策群力,制定一系列措施保证了物资供应,保质保量按时完成了生产任务。

  开局既决战  24天主体封顶

  进入地上结构施工阶段即进入了“决战”阶段,项目全体管理人员充分发扬“令行禁止,使命必达”的铁军精神,不畏严寒、不怕困难、团结一致、夜以继日,奋战24日完成1.2万立方米的混凝土浇筑,主体混凝土结构施工完毕。期间,考虑到天气因素对混凝土强度的影响,制定了一系列应对措施保证在拆模前混凝土强度满足拆模要求,拆模后混凝土结构观感良好。

  任重道远 砥砺前行

  目前项目二次结构和装饰安装穿插施工已全面开始,面临各专业交叉施工作业,项目已制定各专业详细的施工节点计划,考虑到春节期间工厂停工的问题,已安排各专业材料物资春节前进场,保证施工物资供应及时。项目全体管理人员将全力以赴促生产,众志成城提质量,全心全意保安全,保证今年4月30日完成竣工验收,再建一座精品工程。

  据悉,泉城驿站项目位于济南市王舍人片区宏昌路以西,百彩路以南,总建筑面积约6.5万平方米,其中包含3栋隔离公寓楼(5#、6#、7#楼)、换热站及一层地下车库,项目6#、7#公寓楼也将于近日封顶。

网站地图  |  法律声明  |  凯发官网入口首页的友情链接  |  常见问题  |  联系凯发官网入口首页

凯发官网入口首页 copyright © 中建八局第二建设有限公司
网站地图
