人民网:“滕”心协力,未雨绸缪!中建八局二公司滕州方舱医院项目告捷

发布日期:2022-05-23
【字体:

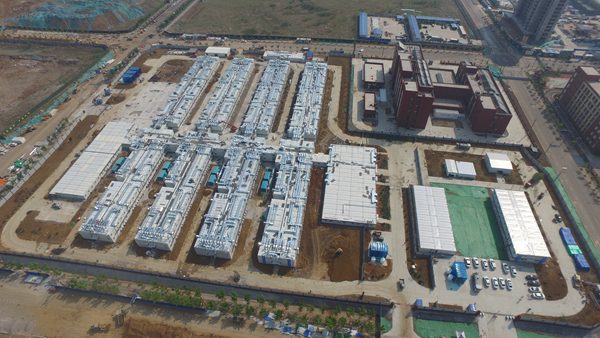

  人民网枣庄4月25日电 一千余人齐集滕州、逆行参战,数百台机械八方云集、火速就位,23天完成近4.1万平方米建筑面积施工……近日, 由中建八局二公司承建的滕州市方舱医院项目基本建设完成,具备使用条件。项目占地约41140㎡,分为办公区、医护区、病房区、医技区,含有1400间方舱隔离单元,可以容纳1500张床位,中建八二为疫情防控再建新功!

  逆行出征,齐聚滕州

  “宁可备而不用,不可用而无备!”滕州市决定加快建设应急方舱医院项目。中建八局二公司紧急响应,在工程、技术、安全、物资4个部门,抽调13人组建后方调度中心,24小时轮班值守;设置前线指挥室,10张施工图星点密布挂图作战,70名援建人员20分钟内确定,2小时内全部人员集合完毕,火速奔赴滕州战疫一线;工程部于1小时内迅速联系7家劳务队伍,1天时间内点对点运输300余名工人来滕援建,一场大战开战在即。

  争分夺秒,筹集资源为实现在23天内建成一座6个标准足球场大小的方舱医院,集装箱资源需迅速到位。然而,各地方舱医院正在加紧建设,集装箱资源极度紧缺。再加上疫情影响,寻找合适的货车和司机非常困难。项目物资部马不停蹄走上“寻箱”之路,1天之内完成对8家分供商考察,确定2家意向单位。1343个集装箱单元从四川、河北、天津、山东等4个省份5个城市,由123辆满货车源源不断地运送至项目,12天内全部运输到位。

  技术先行,攻坚克难

  滕州方舱医院严格按照传染病医院进行设计施工,合理划分区域,设置三区两通道,包含彩超心电ct、pcr实验室、化验室药房,可实现病房区、办公区5g无线网络全覆盖,运营商双宽带专网接入,olt全光网络下沉,对项目建设团队而言,极具挑战性。

  而上千人要在有限空间内有序开展20余项专业工序,交叉作业和接口管理更是无处不在。为此,bim团队成员通宵奋战,1天之内完成所有工序的模拟排布,排除掉62个碰撞点与冲突点。vr全景技术、360°天眼,使现场管理人员实时监测现场施工状况,3台无人机照明设备紧急上阵,为夜晚施工保驾护航。

  众志成城,决战决胜

  在施工现场,82名管理人员组成12支突击小队,你争我赶如火如荼。场地石方遍布,137辆机械大干快上,一天完成4.1万平方米的场平清理工作。条形基础多点并进,3天全部完成;化粪池、雨水收集模块并进行回填流水作业,24小时内安装完成;水电暖通协同推进,5天内全部完成。

  “场平道路硬化完成”“护坡喷护完成”……在项目工作调度群内,每隔6小时,各突击小队战果频频上报;经过23天的昼夜鏖战,过去寂静的荒地上,一座可提供1500张床位的生命方舟拔地而起。

  援建风华,靓丽无双

  项目第一时间根据工作模块成立党员先锋队、青年突击队和工人冲锋号,积极发挥引领作用。

  项目指挥长丁建州,虽然有日照五莲的援建经历,依旧倍感压力。项目伊始,丁建州从济南开车直奔现场,直到凌晨三点才躺下休息,可一通急促的电话声又将其从梦中唤醒,仅休息了1个多小时的他又重返现场,敲定管线、门窗交叉安装事宜。

  项目副指挥长吴迪,一天内来回奔波于业主、现场及各家单位之间,每天休息时间不过5个小时,从入场到现在,长时间日均4万多的步数,让他磨破了2双鞋子。

  项目经理周晓,一天有19个小时在现场度过。4月7日,在跟队伍负责人交接完工作后,周晓准备给物资人员打电话。本想利用接通时间闭眼小憩,不成想一下便进入了梦乡,醒来后为自己浪费的22分钟而悔恨不已。

  项目总工树文韬,坚持现场、内业两手抓,屋顶基坑、室内室外,每天不少于8次穿梭其中,曾3天只休息6个小时,带领技术团队攻坚克难,一天时间排除掉62个冲突点,推动项目高标准建设。

  机电安装经理柳邦栋,全周期参建,从初期机电设计优化到建设完成,驻守现场,紧盯工程进度。4月5日完成高压输配电工程,4月14日完成室内通水通电工作,为项目机电安装功能性建设保驾护航。

  智能安装经理焦广华,秉持“打造方舱如家般温暖”的初心,挑起项目网络及信息化数字系统安装的重任,不断模拟交叉作业工序,排除掉20余个冲突点,迅速推进项目智能设备安装。

  病房隔离一区生产经理胡海攀,是一位拥有13年党龄的老党员。期间连续48小时奋战没有合眼,所在突击小队5小时内完120余米连廊的安装,始终保持进度第一的优势。

  25日突降大雨,门窗物资刚刚进场,如果沾水就会出现故障甚至报废。刚下晚班的王聪还没来得及穿雨衣,立即组织现场7名青年管理人员30分钟内完成220套门窗装卸,大家全身被雨水浸透,门窗物资却完好无损。

  2021届新生孟帅初生牛犊不怕虎,勇担第七组东3#舱夜班突击队的队长,带领突击队完成项目样板间建设,用初生牛犊不怕虎的拼劲赢得大家的一致认可。

  因滕州防疫政策影响,工人晚上不能加班。50余名管理人员一起上阵,1.5小时完成3个房间60张床位的搬运及安装。

  建设期间,滕州市住建局抽调精兵强将,科学组织,全力以赴保障工程建设,昼夜奋战施工一线,助力项目跑出生产加速度。
